Ile schnie wylewka i kiedy można kłaść podłogę

7 min czytania

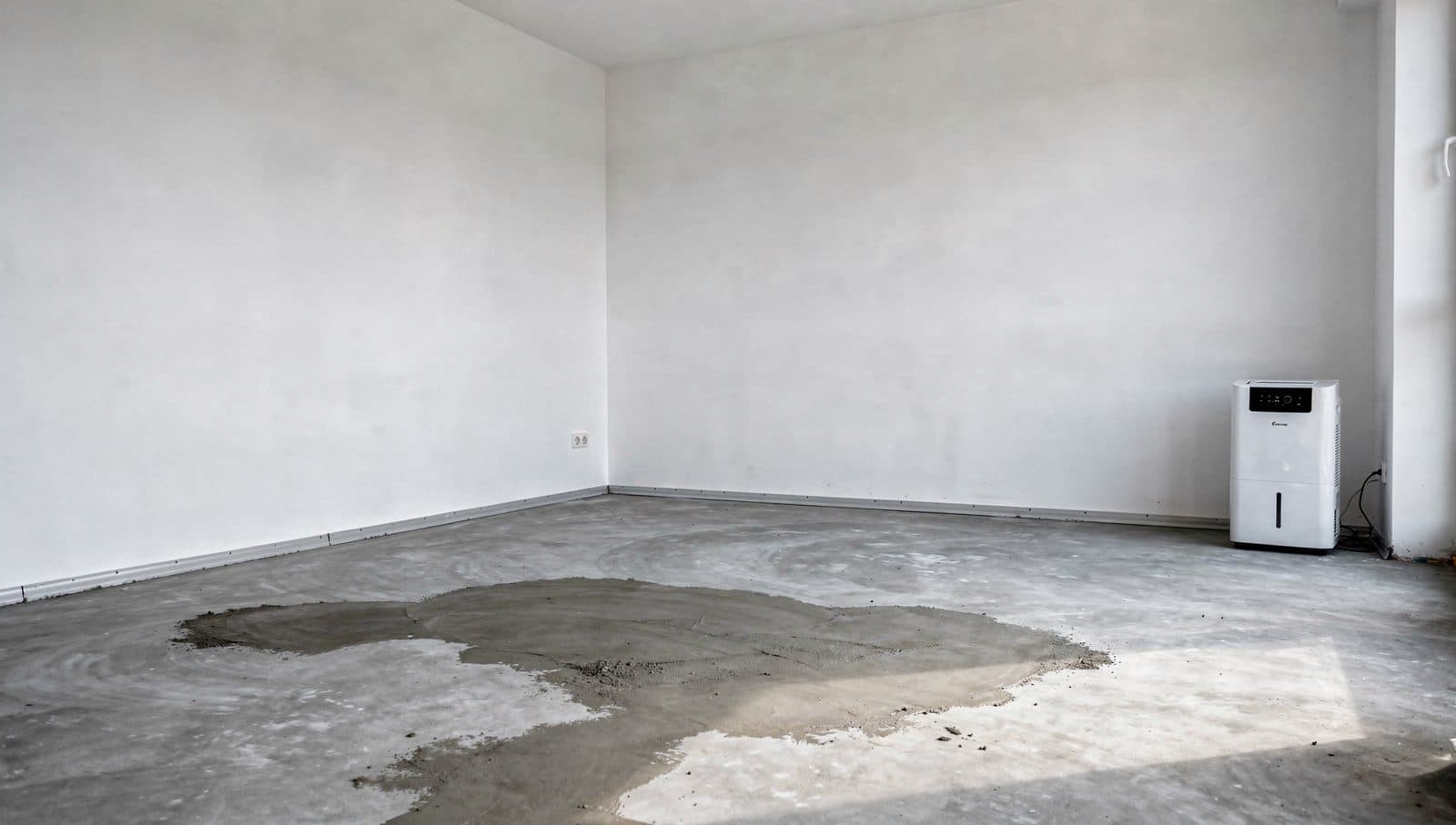

Świeża wylewka w pustym pomieszczeniu przed położeniem podłogi

Podłoga położona na niedoschniętej wylewce to jedna z najdroższych pomyłek w remoncie. Panele puchną, deska się wypacza, płytki odspajają, a winyl pęcherzy. Wszystko z powodu kilku dni pośpiechu. Wyjaśniamy, ile realnie schnie wylewka i jak sprawdzić, czy jest gotowa.

Cementowa czy anhydrytowa

W mieszkaniach spotyka się dwa rodzaje wylewek. Cementowa jest odporna na wilgoć i nadaje się wszędzie, także do łazienek, ale schnie wolno i ma skłonność do skurczu, dlatego wymaga dylatacji. Anhydrytowa, czyli na bazie siarczanu wapnia, jest płynna, sama się poziomuje, schnie szybciej i lepiej przewodzi ciepło, co docenia się przy ogrzewaniu podłogowym. Nie lubi za to stałej wilgoci, więc w strefach mokrych wymaga starannej hydroizolacji.

Reguła centymetra na tydzień

Dla wylewki cementowej przyjmuje się regułę: około tydzień schnięcia na każdy centymetr grubości, do grubości 4 cm. Każdy kolejny centymetr schnie dłużej, bo wilgoć z głębszych warstw musi przejść przez wierzchnie. Typowa wylewka 5 cm potrzebuje więc w dobrych warunkach sześciu do ośmiu tygodni, a nie pięciu.

Anhydryt schnie szybciej, przy dobrej wentylacji często w dwa do trzech tygodni przy typowej grubości. Ma jednak swój warunek: po kilku dniach trzeba zeszlifować z jego powierzchni cienką warstwę mleczka, które w przeciwnym razie hamuje wysychanie i osłabia przyczepność kleju.

Reguły to punkt wyjścia, a nie termin w harmonogramie. O tym, czy można kłaść podłogę, decyduje pomiar, a nie kalendarz.

Co przyspiesza, a co szkodzi

  • Wietrzenie i umiarkowane ogrzewanie pomagają, ale dopiero po pierwszych dniach. Świeża wylewka cementowa potrzebuje wilgoci do związania, więc przeciąg i mocne grzanie zaraz po wylaniu prowadzą do spękań.
  • Osuszacz powietrza w zamkniętym pomieszczeniu wyraźnie przyspiesza schnięcie w drugiej fazie.
  • Prace mokre w tym samym czasie, czyli gładzie i tynki, podnoszą wilgotność powietrza i wydłużają schnięcie wylewki.
  • Niska temperatura w nieogrzewanym mieszkaniu zimą potrafi wydłużyć schnięcie dwukrotnie.

Wylewka z ogrzewaniem podłogowym

Wylewkę z ogrzewaniem podłogowym wygrzewa się według protokołu: temperaturę zasilania podnosi się stopniowo, utrzymuje i stopniowo obniża. Dla wylewki cementowej startuje się zwykle po około trzech tygodniach od wylania, dla anhydrytowej wcześniej, po około tygodniu. Dokładne czasy i temperatury podaje producent wylewki i to jego instrukcji trzymamy się w protokole, który zostaje u inwestora.

Jak sprawdzić, czy wylewka jest sucha

Wiarygodny pomiar to metoda karbidowa, w skrócie CM. Pobiera się próbkę z głębi wylewki i mierzy zawartą w niej wilgoć. Mierniki elektroniczne przykładane do powierzchni pokazują tylko orientacyjny stan wierzchniej warstwy. Najczęściej przyjmowane progi to około 2 procent CM dla wylewki cementowej pod płytki i panele oraz około 0,5 procent CM dla anhydrytowej. Pod drewno i przy ogrzewaniu podłogowym progi są niższe, a ostatecznie wiążąca jest karta techniczna kleju i okładziny.

Domowy test folią, czyli przyklejenie kawałka folii na dobę i sprawdzenie, czy pod spodem zebrała się wilgoć, pokazuje tylko, że wylewka na pewno jest jeszcze mokra. Brak skroplin nie oznacza, że jest sucha.

Ile czekać pod konkretną podłogę

  • Płytki na kleju elastycznym tolerują najwięcej, ale i tak wymagają osiągnięcia progu podanego przez producenta kleju.
  • Panele na podkładzie z folią paroizolacyjną wymagają suchej wylewki, folia nie jest sposobem na skrócenie schnięcia.
  • Winyl klejony i deska klejona są najbardziej wrażliwe, bo wilgoć z podłoża niszczy spoinę kleju.

Wylewki anhydrytowe, szlifowanie posadzek i układanie podłóg robimy w jednym harmonogramie, więc podłoga nie czeka na inną ekipę.

Podłogi i parkiety

Gdzie w całym remoncie mieści się czas schnięcia wylewki i co robi ekipa, gdy podłoga schnie.

Kolejność prac remontowych

Najczęstsze pytania

Ile schnie wylewka 5 cm?
Wylewka cementowa o grubości 5 cm schnie w dobrych warunkach zwykle sześć do ośmiu tygodni. Anhydrytowa o tej samej grubości schnie szybciej, często dwa do trzech tygodni, pod warunkiem wentylacji i zeszlifowania mleczka z powierzchni.
Kiedy można chodzić po wylewce?
Po wylewce cementowej zwykle po dwóch, trzech dniach, po anhydrytowej często po jednym, dwóch dniach. Chodzenie to jednak nie obciążanie: składowanie materiałów i prace na wylewce warto odłożyć o kolejne dni.
Jak sprawdzić wilgotność wylewki?
Wiarygodnie metodą karbidową CM, z próbki pobranej z głębi wylewki. Mierniki powierzchniowe i test folią są orientacyjne. Wynik porównuje się z progiem podanym w karcie technicznej kleju i okładziny.

Planujesz remont w Świdnicy albo okolicy? Oglądamy lokal, mierzymy i wyceniamy bezpłatnie, a kosztorys dostajesz rozbity na etapy.

Skontaktuj się z nami

Napisz kilka słów o metrażu i zakresie prac. Oddzwonimy, umówimy oględziny i przygotujemy bezpłatną wycenę.

Formularz kontaktowy
