Kolejność prac remontowych w mieszkaniu

9 min czytania

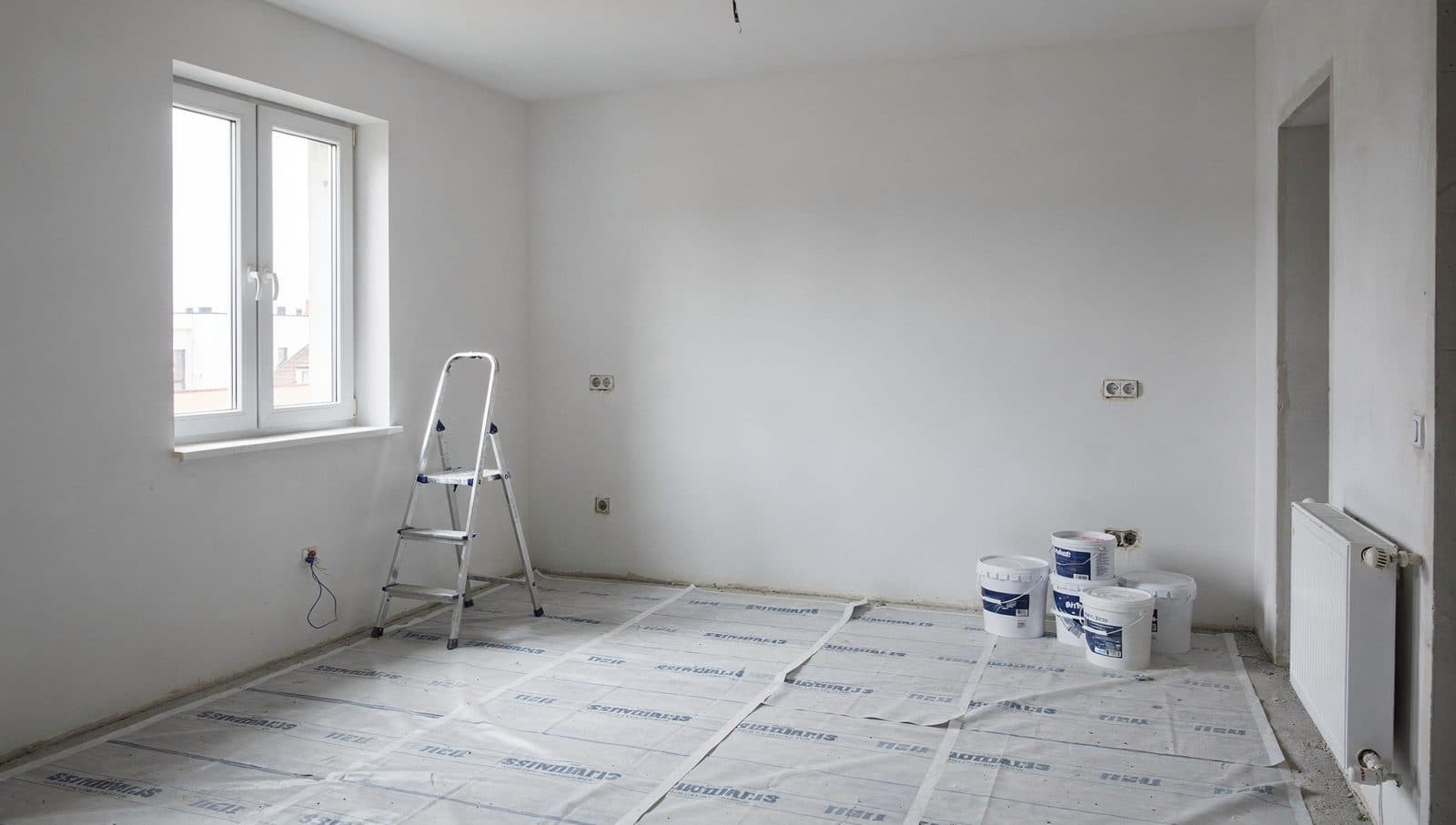

Mieszkanie w trakcie remontu, ściany po gładziach i rozprowadzone instalacje

Większość opóźnień w remoncie nie bierze się z wolnej pracy ekipy, tylko ze złej kolejności. Gniazdko zaplanowane po gładziach oznacza kucie świeżej ściany, a drzwi zamówione przed podłogą nie domkną się nad nowym parkietem. Poniżej kolejność, którą stosujemy przy wykończeniu całego mieszkania.

Etap zero: decyzje, zanim ktokolwiek weźmie młotek

Najtańszy moment na zmianę zdania to kartka papieru. Przed startem prac trzeba wiedzieć, gdzie stanie kuchnia i jakie będą w niej urządzenia, gdzie zawisi telewizor, gdzie będą łóżka i biurka, jakie oświetlenie ma być w każdym pomieszczeniu i czy w łazience będzie wanna, czy prysznic. Każda z tych decyzji przesuwa gniazdka, wypusty i podejścia wodne.

  • rzut kuchni z rozmieszczeniem AGD, nawet odręczny, z wymiarami,
  • plan oświetlenia: punkty sufitowe, kinkiety, taśmy LED, włączniki przy łóżkach,
  • decyzja o ogrzewaniu podłogowym w łazience, bo zmienia wylewkę i elektrykę,
  • lista ścian do wyburzenia lub postawienia, sprawdzona pod kątem nośności.

Rozbiórki i wywóz gruzu

Przy mieszkaniu z rynku wtórnego zaczynamy od zdjęcia wszystkiego, co i tak ma zniknąć: starych płytek, podłóg, zabudów i drzwi. Dopiero po rozbiórce widać rzeczywisty stan ścian, stropu i instalacji, więc dokładny kosztorys części ukrytych często powstaje właśnie w tym momencie. W mieszkaniu deweloperskim ten etap praktycznie nie istnieje.

Instalacje, czyli wszystko, co schowa się w ścianie

  1. Elektryka: nowe obwody, puszki, przewody do oświetlenia i sterowania. Po rozprowadzeniu warto zrobić zdjęcia każdej ściany z miarką, przydadzą się przy wierceniu za kilka lat.
  2. Woda i kanalizacja: podejścia pod kuchnię, łazienkę i pralkę, stelaże podtynkowe.
  3. Ogrzewanie: przesunięcie lub wymiana grzejników, ogrzewanie podłogowe.
  4. Wentylacja i rekuperacja, jeśli jest w projekcie. Kanały muszą zmieścić się nad sufitem podwieszanym albo w posadzce.

Na koniec tego etapu robimy próbę szczelności instalacji wodnej i pomiary elektryczne. Wszystko, co wyjdzie teraz, poprawia się w kilka minut. To samo po położeniu płytek oznacza ich skuwanie.

Ściany działowe, tynki i zabudowy GK

Nowe ścianki z płyt gipsowo-kartonowych, obudowy pionów i stelaży, a w starszych mieszkaniach uzupełnienie tynków po rozbiórkach i bruzdach. W tym samym oknie czasowym wymienia się okna, jeśli są w planie, bo ich montaż niszczy obróbki wokół ościeży.

Wylewki i czas, którego nie da się skrócić

Wylewka musi wyschnąć przed położeniem podłogi, a schnie tygodniami. Dlatego robimy ją możliwie wcześnie, a w czasie schnięcia ekipa pracuje na ścianach. Ile trwa schnięcie i jak sprawdzić, czy podłoże jest gotowe, opisaliśmy osobno.

Wylewka cementowa a anhydrytowa, reguła centymetra na tydzień i pomiar wilgotności metodą CM.

Ile schnie wylewka

Łazienka: hydroizolacja i płytki

Płytki w łazience i kuchni kładzie się przed gładziami w pozostałej części mieszkania, bo glazurnik pracuje na mokro i nanosi pył z cięcia. Kolejność wewnątrz łazienki: wyrównanie ścian, hydroizolacja, płytki ścienne, płytki podłogowe, fugi. Biały montaż czeka do końca.

Gładzie, sufity i pierwsze malowanie

Sufity podwieszane montujemy przed gładziami, bo ich obróbka i szpachlowanie styków to ta sama praca. Potem gładzie na ścianach, szlifowanie, gruntowanie i pierwsza warstwa farby. Ostatnią warstwę zostawiamy na sam koniec, po montażu podłóg i drzwi, bo wtedy obicia i ślady po montażu poprawia się jednym przejściem wałka.

Podłogi, drzwi i listwy

  • Podłogi kładziemy po zakończeniu prac mokrych i po ostatnim szlifowaniu gładzi.
  • Drzwi montujemy po podłodze, bo ich wysokość i podcięcie zależą od grubości okładziny. Przy ościeżnicach regulowanych pomiar otworów robimy już przed podłogą, żeby zdążyć z zamówieniem.
  • Listwy przypodłogowe na końcu, po malowaniu albo z poprawką farby nad listwą.

Biały montaż, osprzęt i ostatnia warstwa farby

Miski, umywalki, baterie, kabiny, gniazdka, włączniki i oprawy. Potem poprawki malarskie i ostatnia warstwa farby. Meble kuchenne mierzy się po płytkach i podłodze, a montuje po malowaniu, dlatego ich zamówienie warto złożyć tak, by dostawa przypadła na koniec remontu.

Dobra kolejność to taka, w której nikt nie poprawia pracy poprzednika. Każde kucie w gotowej ścianie to dzień w plecy i ślad, który widać pod światło.

Wykończenie pod klucz prowadzimy według tej kolejności, z harmonogramem rozpisanym na tygodnie jeszcze przed podpisaniem umowy.

Wykończenia pod klucz

Najczęstsze pytania

Co najpierw, gładzie czy podłogi?
Gładzie. Szlifowanie gładzi pyli i brudzi, a gotowa podłoga musiałaby być wtedy szczelnie zabezpieczona. Podłogi kładzie się po gładziach i pierwszym malowaniu, ostatnią warstwę farby zostawia się na koniec.
Kiedy zamówić meble kuchenne?
Projekt kuchni powinien być gotowy przed instalacjami, bo od niego zależą gniazdka i podejścia wodne. Pomiar końcowy robi się po płytkach i podłodze, a montaż po malowaniu, więc zamówienie składa się w połowie remontu z dostawą na koniec.
Kiedy wymienić okna podczas remontu?
Przed tynkami i gładziami. Montaż okien niszczy obróbki ościeży, a poprawianie ich po malowaniu oznacza ponowne szpachlowanie i malowanie całych ścian wokół okna.

Planujesz remont w Świdnicy albo okolicy? Oglądamy lokal, mierzymy i wyceniamy bezpłatnie, a kosztorys dostajesz rozbity na etapy.

Skontaktuj się z nami

Napisz kilka słów o metrażu i zakresie prac. Oddzwonimy, umówimy oględziny i przygotujemy bezpłatną wycenę.

Formularz kontaktowy
